为全面提升区内基础设施配套建设,空港市政维护公司积极推进各项目标任务实施进度,在实干中奋力向前,跑出了市政铁军的“建设加速度”。

章义路(航油路)杆线迁改落地工作

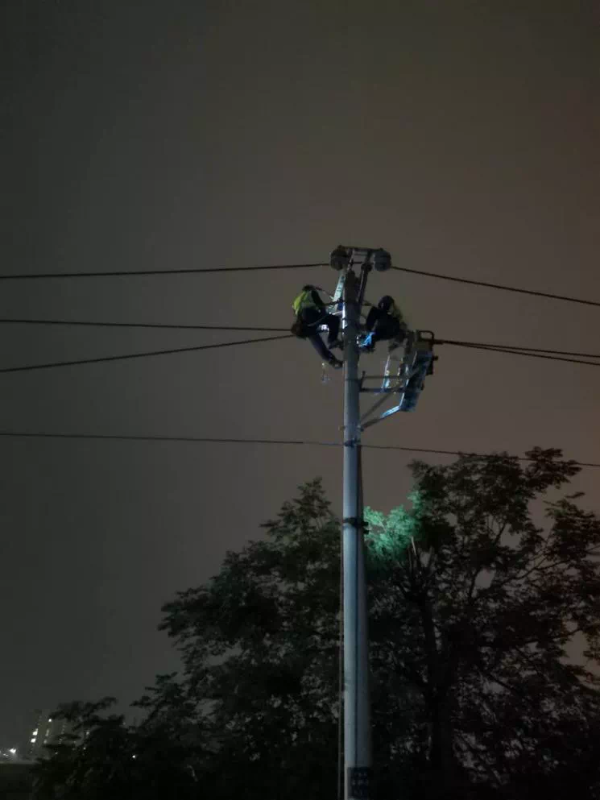

8月6日,章义路东侧(航油路)3条变压器主干高压电力线路及6条通信光缆顺利完成迁改落地施工。

本次线路迁改是今年新城电力行业进入“迎峰度夏”以来迁改规模最大、影响范围最广的一次高低压线路迁改施工,涉及旧杆线拆除90余基、新建线路总长8.2公里。提升道路形象的同时解决了多个项目建设障碍。

实施过程中,市政维护公司协调设备供应厂家打破设备供应周期禁锢,异地调运环网柜进行紧急安装。多次对接电力部门批准停电T接窗口期,最终迁改工作得以提前完成。

自各市区开展“三改一通一落地”工作以来,市政维护公司按照管委会工作安排部署,已累计完成杆线迁改22处,34.6公里,确保新城道路通车时消除“路中杆”现象的存在,提亮天际线,保障了辖区的群众安全出行和电力设施的高效运转,同时也较好完成了新区考核任务。

边方村道路提升改造工程

时隔一日,8月7日,边方村道路提升改造工程顺利通过工程竣工验收。

提升改造前

提升改造完成后

据悉,边方村主路修建于上世纪 90 年代,提升改造前道路破损严重,无照明设施,架空线缆杂乱,给沿线群众出行造成了诸多不便,也制约了乡村旅游业发展。

沿线热心群众为市政维护公司送来锦旗

市政维护公司经过深入现场摸排,克服了人、车流量大等诸多因素。立足“抢”字当前,充分考虑汛期天气、群众出行等因素,在有效节约成本的基础上制定出切实可行的项目实施方案,通过对路面裂缝,板底脱空,臃包,塌陷,路面龟裂等道路病害治理、照明设施完善及架空线缆整理落地等改造施工,用时35天完成全部提升改造内容。

空港市政维护公司将以此为契机,继续强化主营业务,积极拓展业务板块,为新城建设发展提供优质的多元化市政配套服务,同时积极推进区内各项基础设施配套建设。

通讯员:杨晋云 杨涛
